天台油面防水工程
防水工程
大廈天台明渠進行防水工作
                        HK$22000
                    - 施工期 5 天
 - 保固期 1 年

															我們收到客戶的要求,需要修復大廈天台明渠已損壞的防水層。經過實地考察,發現大廈天台明渠位置有裂縫裂紋等防水損壞的情況,需要重做防水層。

															如平面圖所示,紅色位置是大廈天台防水層已經損壞的明渠位置,客人要求我們重造大廈天台明渠的防水層。

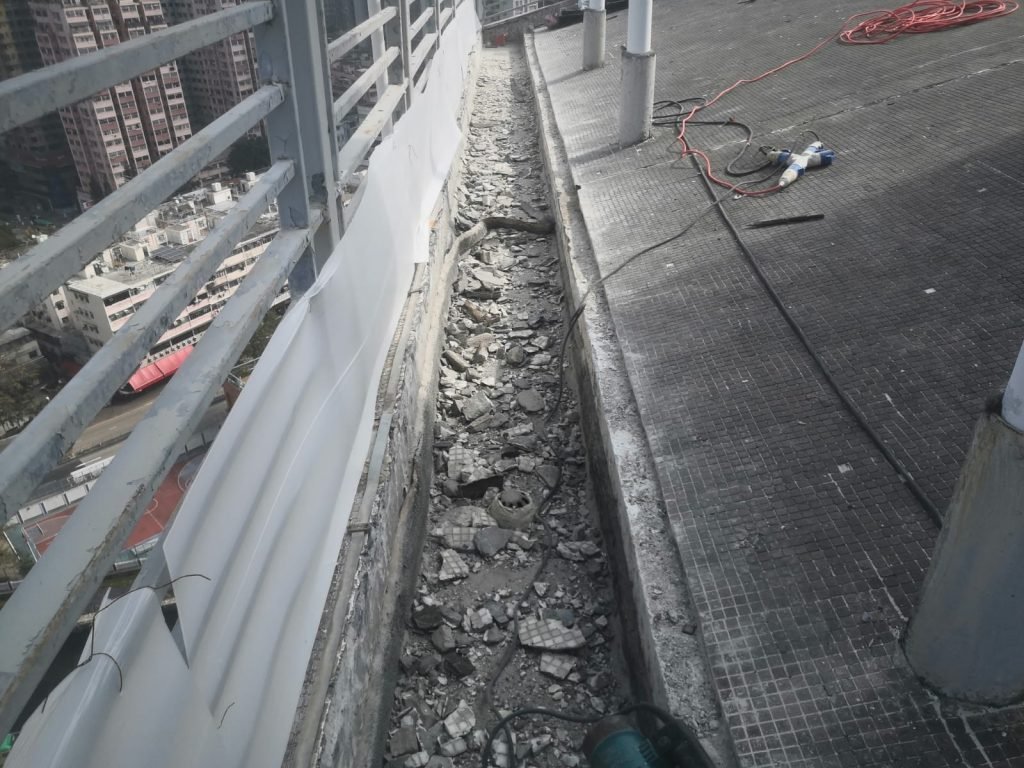

															我們按照客人要求重造已經損壞的天台明渠位置進行打鑿工序,將大廈天台明渠位置現有的防水蓆、防水層打鑿至原有批盪層。

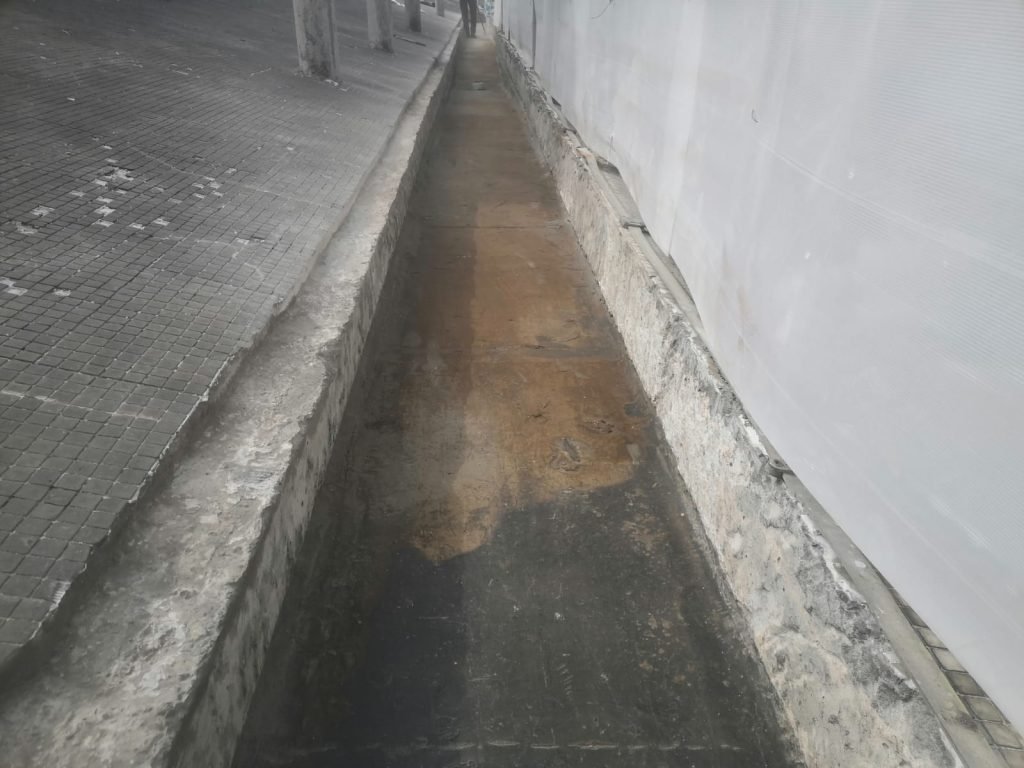

															將大廈天台明渠位置現有的防水蓆、防水層打鑿至原有批盪層後,用高壓水槍先進行清洗,把所表面鬆脫石屎、灰塵及油脂都清理好以進行下一個防水工序。

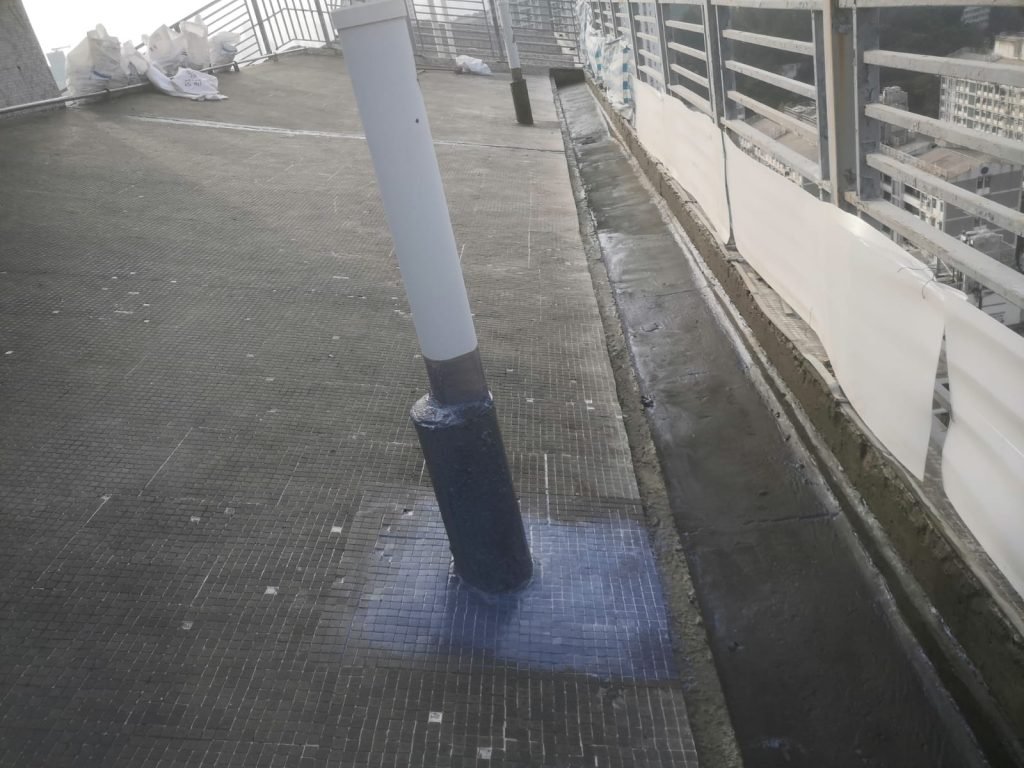

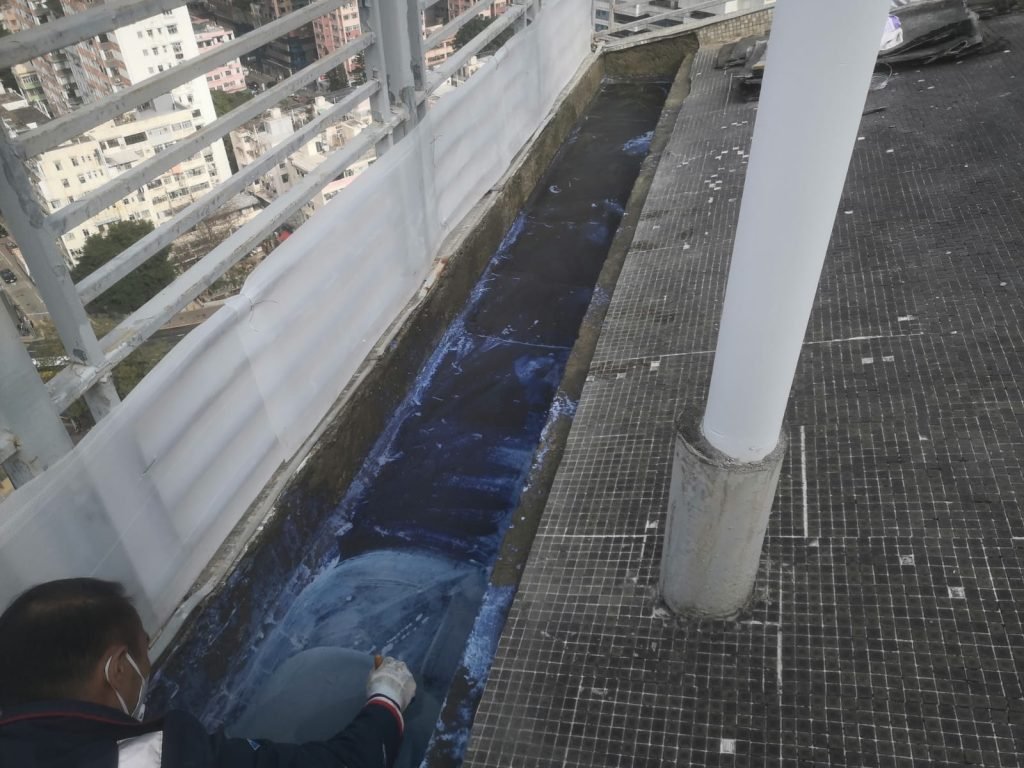

															待第一砧防水物料乾透後,再於相關位置塗裝第二砧防水底漆。

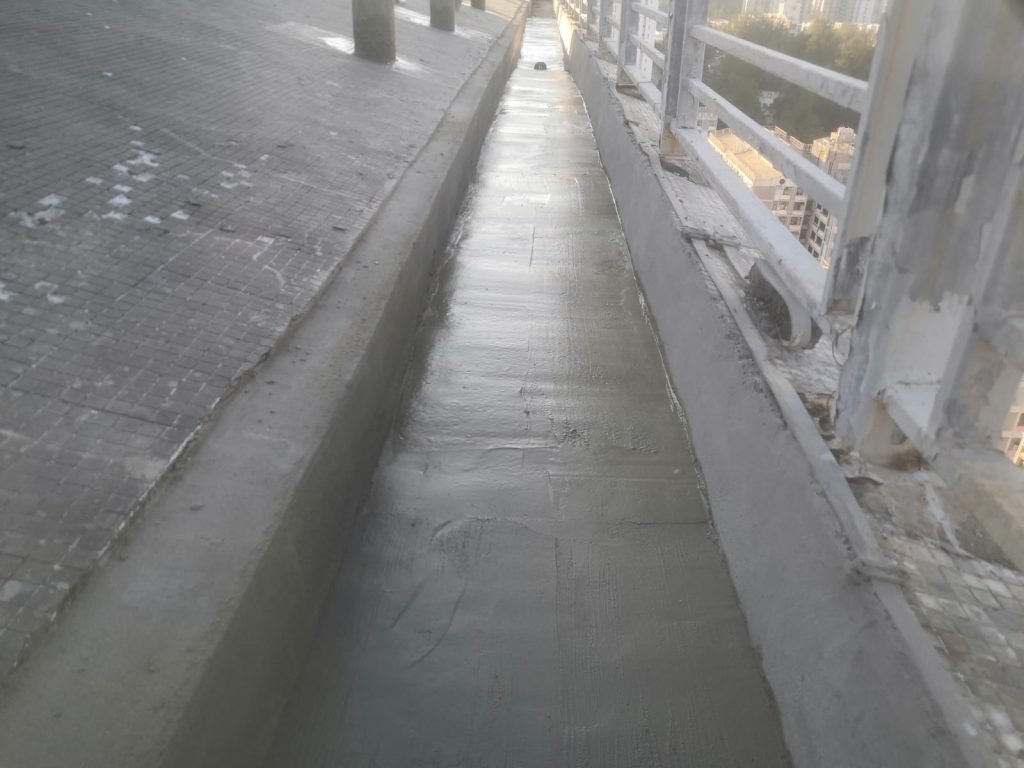

															待第二砧防水物料都乾透後,再於相關位置塗裝外露防水膜。

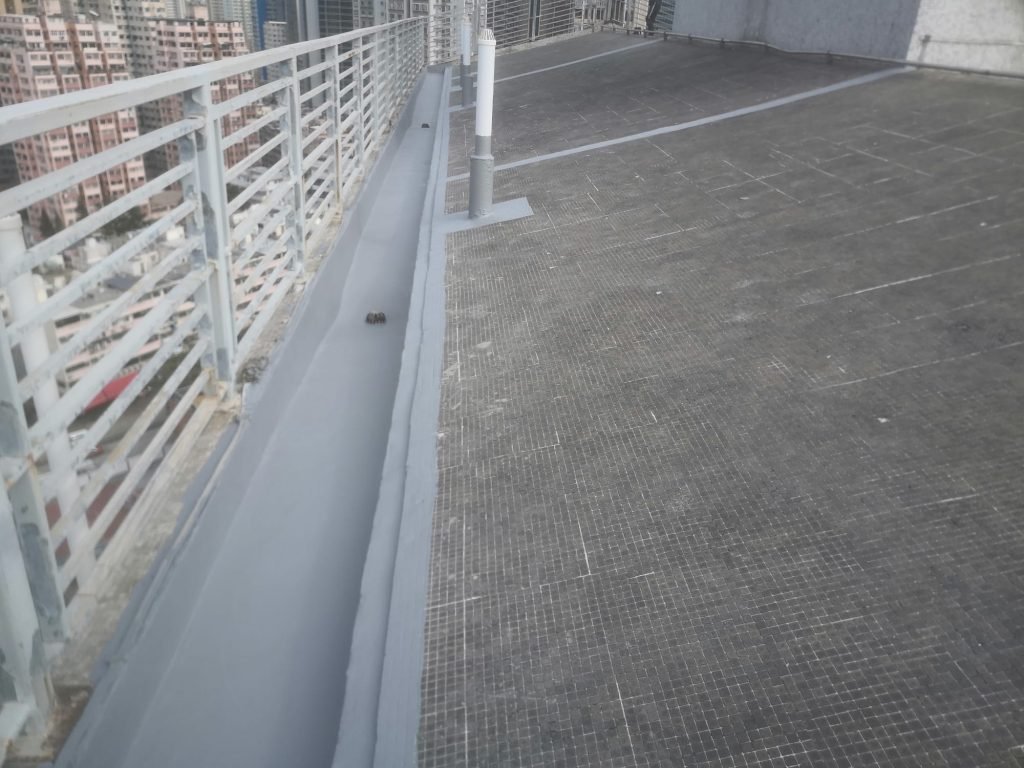

															最後一步外露防水膜油面防水的工序便是做回泥水收口。整個外露防水膜油面防水工程便完成。
