打鑿起底防水工程
防水工程
天台打鑿起底防水工程 (590呎)
HK$129,800
- 施工期 30 天
- 保固期 10 年

我們收到客戶的要求,需要修復單位整個天台的地台防水層。經過現場視察後所見,單位天台層經做過部份防水修補工作,但因為不是全面進行防水工程,所以地台飾面有不同顏色之余,新舊飾面連接部分也有裂縫出現,因此我們建議客戶重造天台整個地台的防水層。

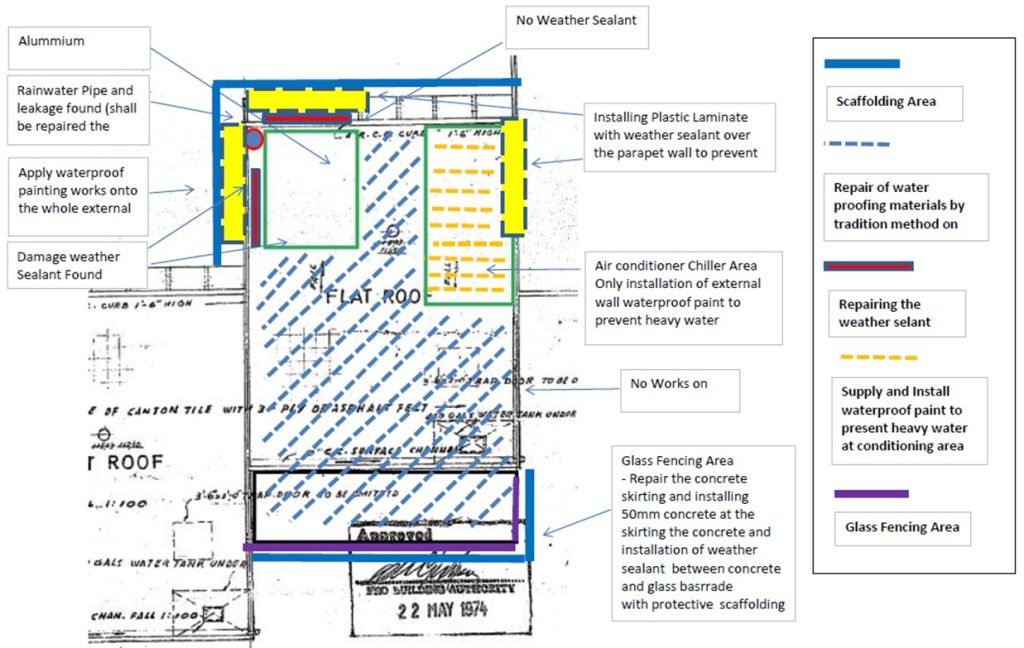

情況就如平面圖所示,我們建議客人從根源著手處理天台防水層的問題。把整個天台的地台防水層打拆後再重新做回整個天台地台防水。

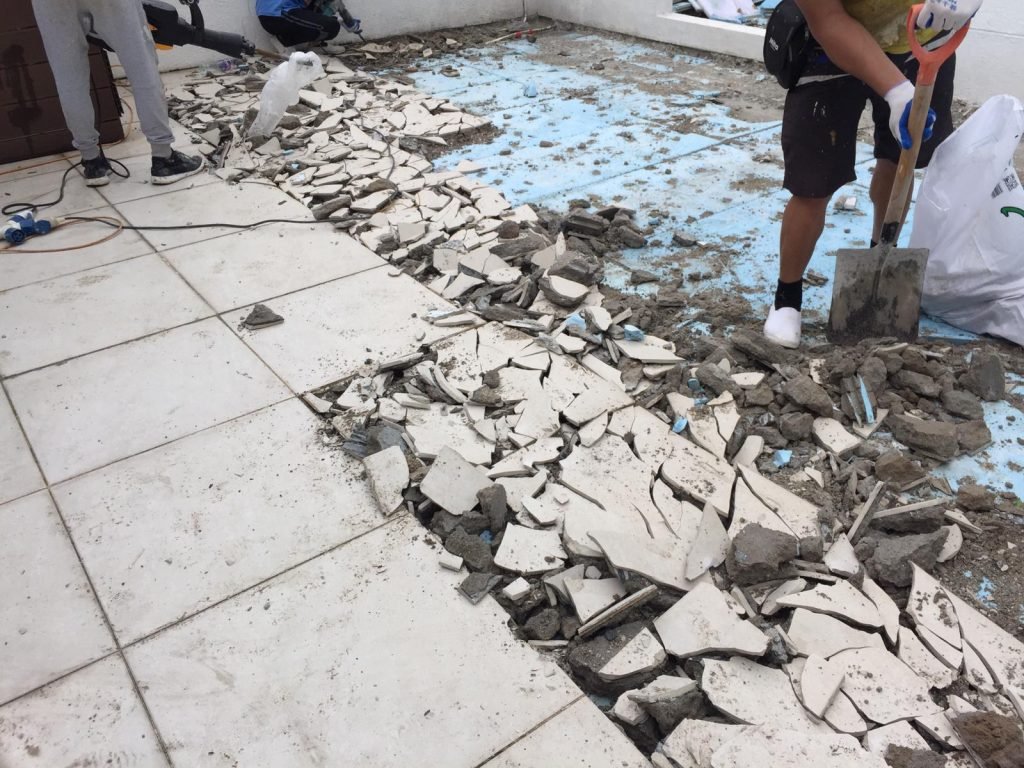

首先於整個天台地台打拆及移除表面飾面及剷除打鑿所有鬆脫混凝土防水層至原有的樓板。

天台打拆工序完成後,清理天台地台的所有砂石。

待第一砧彷水物料乾後,再於天台地台位置塗裝第二砧防水物料。

後彷水物料乾透後,進行顏色水浸水模擬浸水測試 72小時。

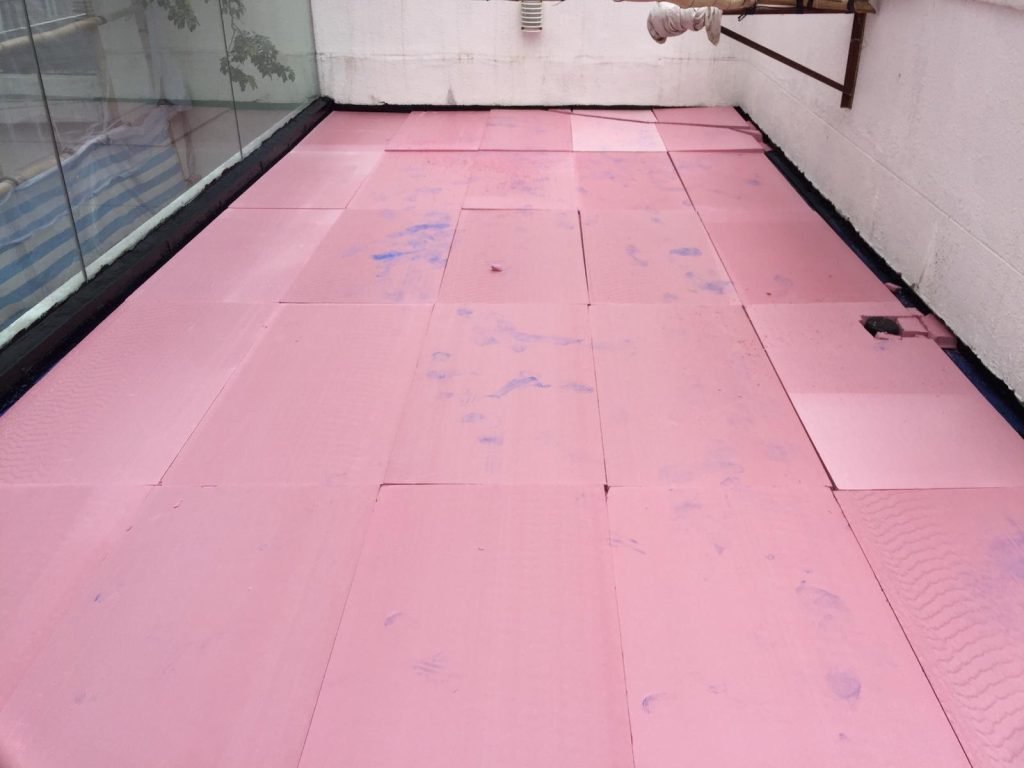

待顏色水浸水模擬浸水測試 72小時後,確保下層天花沒有滲漏問題,便可以進行下一個防水工序,鋪設隔熱墊。

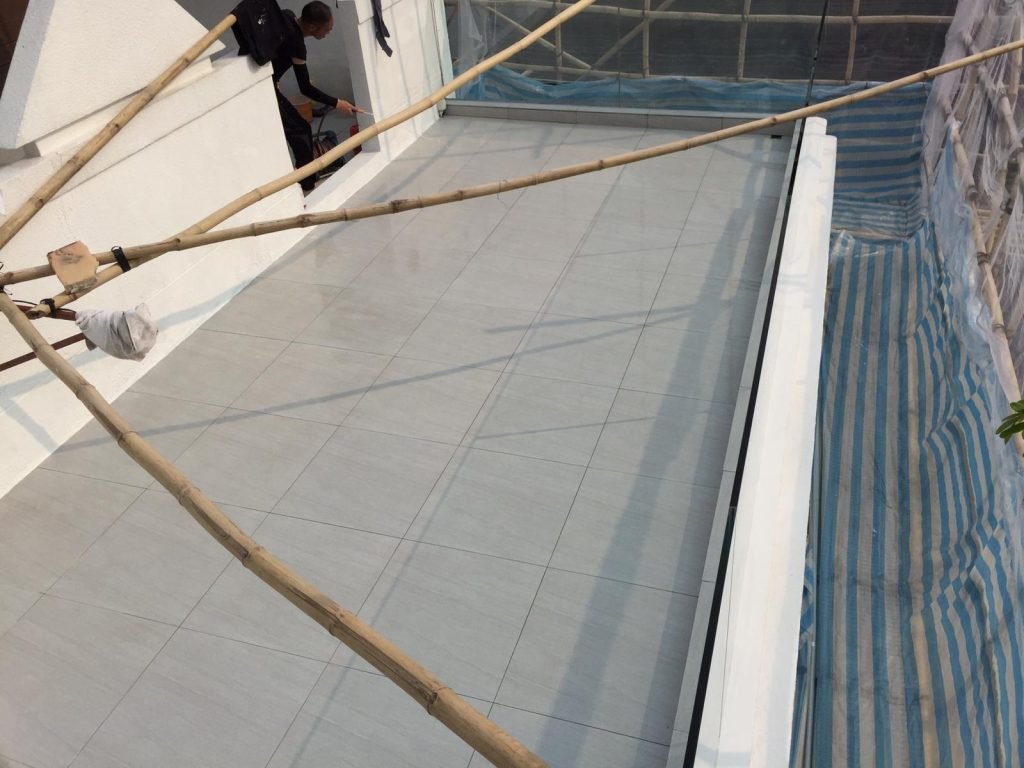

最後完成地台科水及批盪後,便可以按照客戶要求重鋪地台飾面,整個天台地台防水工程便完成。
