起底防水+灌漿打針工程

防水工程

上層地台起底防水工作及下層滲漏單位天花打針灌漿防水工作
HK$16250
  • 施工期 5 天
  • 保固期 1 年

防水工程-防水施工前

我們收到客戶的要求,需要修復單位天花的漏水滲漏問題。經過實地考察,發現漏滲源頭是上層單位走廊位置有裂縫及裂紋,導致每次上層洗地時,下層都會有滲漏及漏水問題。

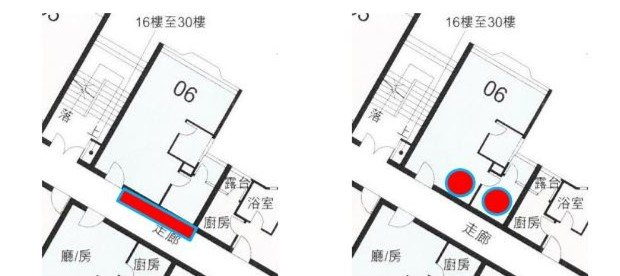

防水工程單位施工指示平面圖

情況就如平面圖所示,我們建議客人從根源著手處理滲漏問題。先把上層走廊位置的部分地台夾角打起並重做防水,然後再於下層天花位置進行打針灌漿補漏防水工作。

防水工程施工前的損壞情況

位置(一)
防水工程施工前天花損壞

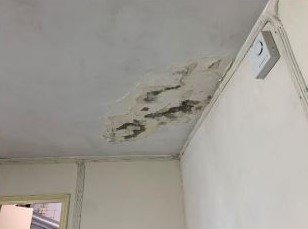

位置(二)

現場的情況就如上圖所示。單位下層的滲漏主因是上層的走廊位置是安裝消防取水喉的位置。地台位置出現了裂紋導致每次上層取水,下層都有滲漏,長時間的滲漏便造成了下層天花的損壞。

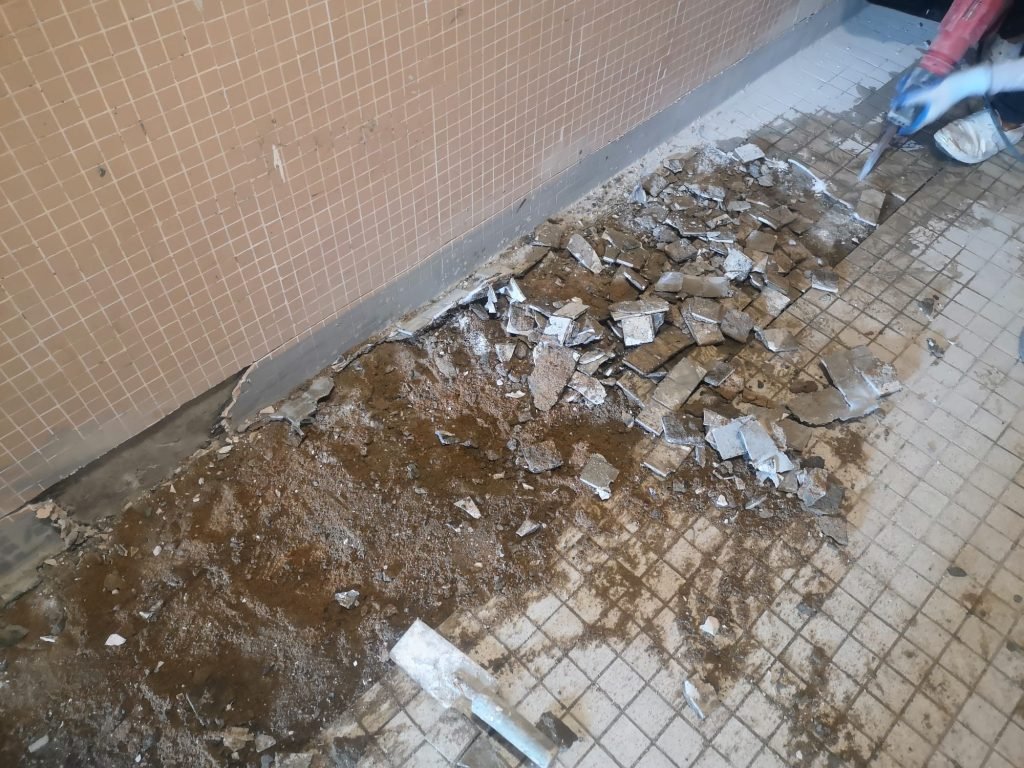

防水工程打鑿損壞地台工序

我們先從上層開始施工,於上層單住走廊位置進行打鑿地台至原有石屎層 位置約長4.1米,約闊0.6米

防水工程-使用防水物料混合英泥沙漿進行修補

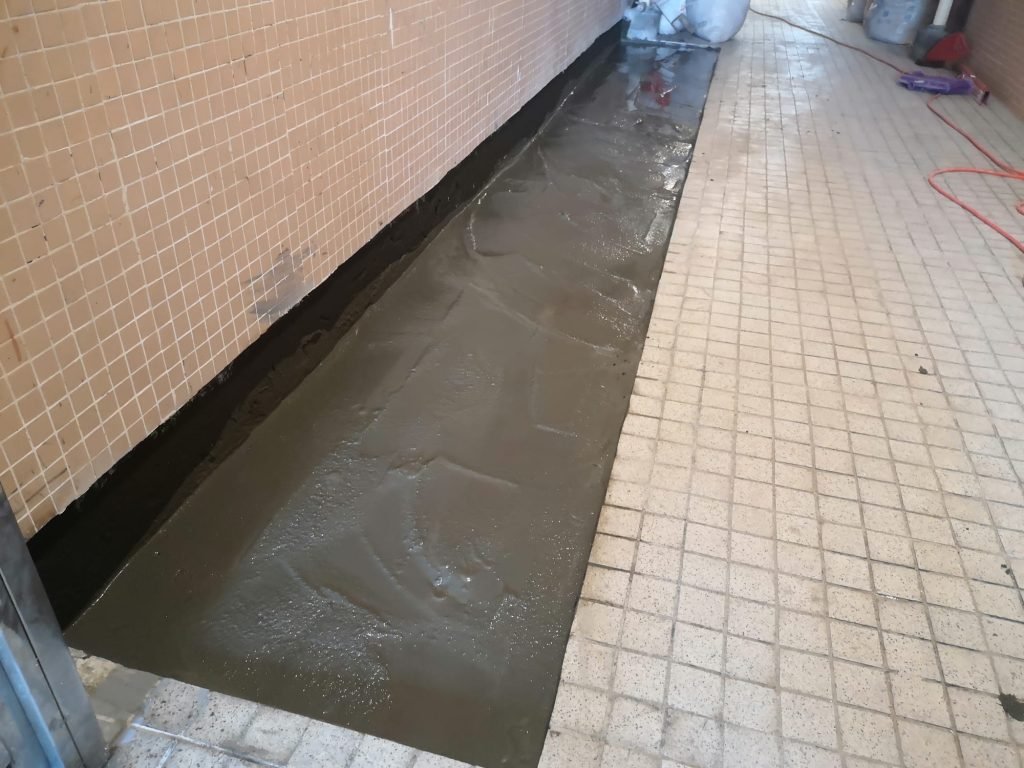

然後重新使用 Ronafix (永聯結)防水物料混合英泥沙漿修補地台防水層。

我們先從上層開始施工,於上層單住走廊位置進行打鑿地台至原有石屎層 位置約長4.1米,約闊0.6米

室內防水打針灌漿工程進行前作保護

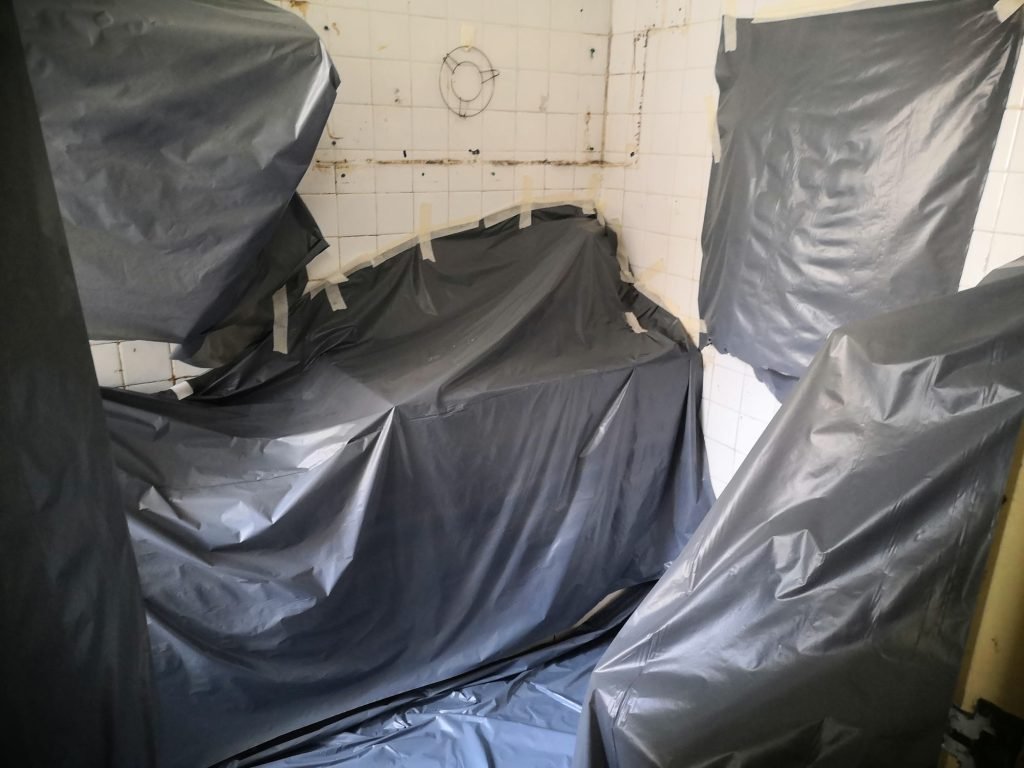

這個防水打針工作是於室內進行的,我們會先用保護膠膜將會受影響的位置包好進行保護。

進行防水打針高壓灌漿工程(一)
位置(一)
進行防水打針高壓灌漿工程(二)
位置(二)

然後於2 個受滲漏影響至損壞的位置安裝灌漿所需的樁通,使用螺旋迫帽將機械式封隔器鎖緊於樁通口上。混和水及化學材料後進行灌漿工作。

位置(一)
位置(二)

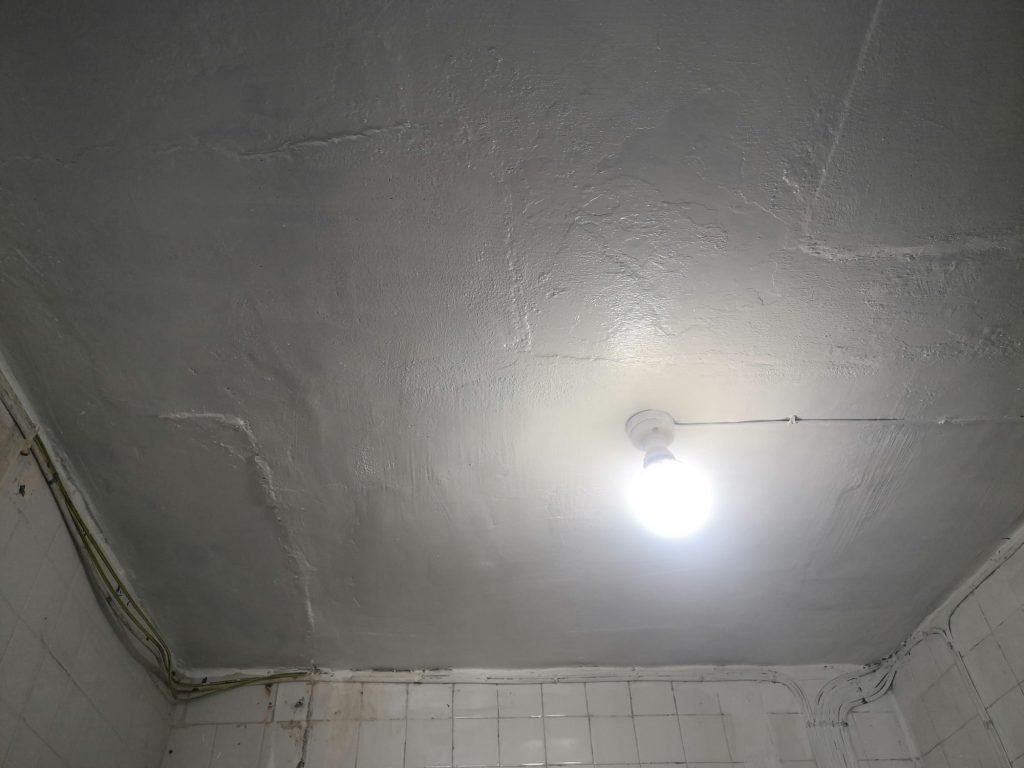

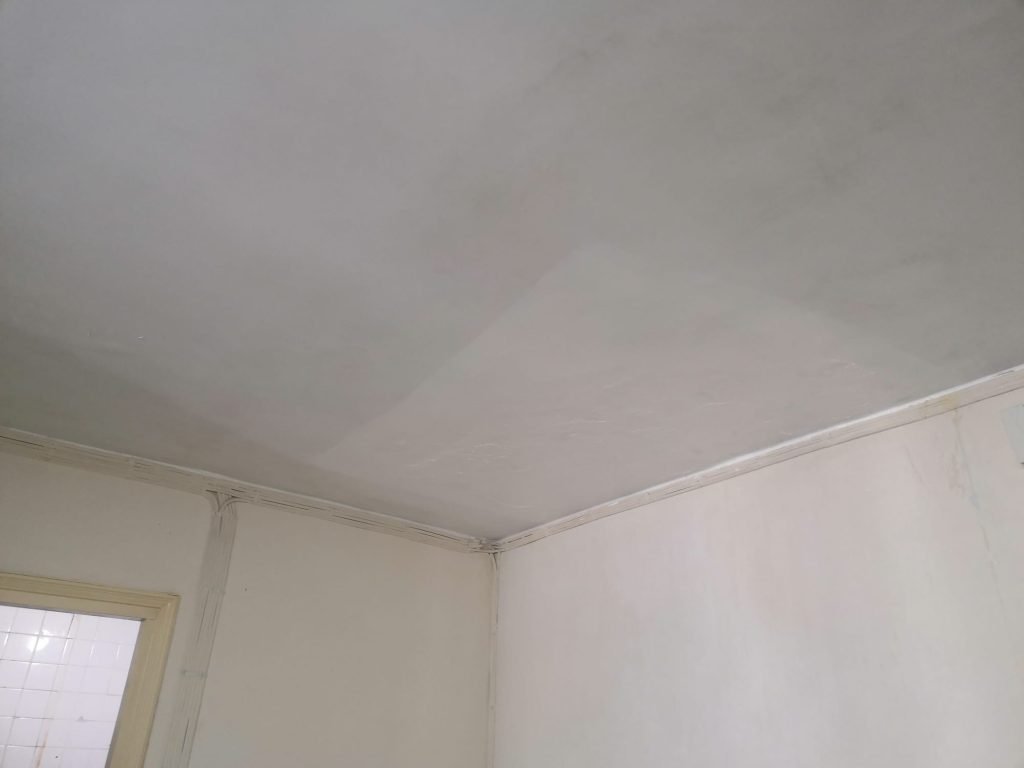

灌漿工作完成後,摌去原有批灰並重新批灰,髹回接近原有天花顏色油漆飾面。
